Даже лучший фулфилмент деградирует без контроля. Какие 4 метрики запрашивать каждую неделю, как читать отчёт и что делать при расхождениях остатков.

Анна ПетроваРуководитель направления логистики
31 августа 2026 г.
10 мин чтения
Изображение статьи: Как контролировать фулфилмент-оператора: метрики и управление в 2026

Большинство продавцов тратят недели на выбор хорошего фулфилмент-оператора — и почти ничего на управление им после старта. Даже лучший фулфилмент-сервис деградирует без регулярного контроля. В этой статье — какие метрики еженедельно запрашивать у фулфилмент-оператора, как читать инвентаризационный акт и по каким признакам понять, что сервис скрывает проблемы.

Почему контроль фулфилмента важнее его выбора?

Найти и подписать договор с хорошим фулфилментом — это 20% работы. Остальные 80% — текущее управление: сверка остатков, мониторинг SLA, реакция на инциденты. Фулфилмент-сервис, который работал безупречно в первый месяц, незаметно снижает качество через три-четыре месяца под давлением роста объёмов или смены команды на складе.

В логистике это называют «операционным дрейфом» — постепенное снижение качества без единичного критического события. Продавец замечает проблему только тогда, когда маркетплейс начинает штрафовать за просроченные отгрузки или покупатели жалуются на пересорт. К этому моменту убытки уже накоплены.

Контр-интуитивный вывод: лучший фулфилмент на старте не гарантирует лучший фулфилмент через полгода. Без системы контроля даже проверенный оператор постепенно снижает приоритет вашего аккаунта в пользу более крупных клиентов или тех, кто активнее требует отчётов.

Работа с фулфилментами в России устроена так же, как с любым подрядчиком: то, что не измеряется, — не управляется. Выстроить систему контроля несложно, если знать, на что именно смотреть.

Какие метрики запрашивать у фулфилмент-оператора каждую неделю?

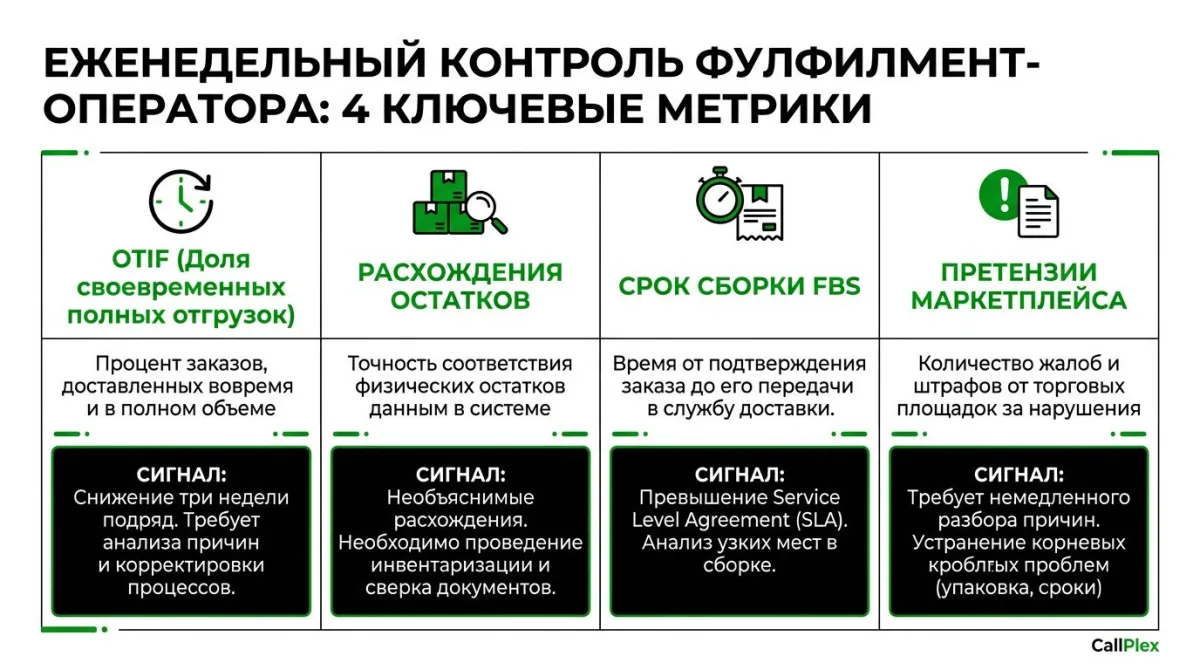

Четыре ключевые метрики контроля фулфилмент-оператора: OTIF, остатки, FBS, претензии

Достаточно четырёх показателей: OTIF (процент заказов, отгруженных полностью и в срок), процент расхождений остатков при инвентаризации, средний срок сборки заказа FBS и количество претензий от маркетплейса за неделю. Если фулфилмент-сервис не может предоставить эти данные — это уже первый тревожный сигнал.

Метрика Что измеряет Когда поднимать вопрос
OTIF (On Time In Full) Доля заказов, отгруженных вовремя и в полном объёме При устойчивом снижении три недели подряд
Расхождения остатков Разница между данными оператора и ЛК маркетплейса При любом необъяснённом расхождении сверх транзита
Срок сборки FBS Среднее время от получения заказа до передачи курьеру При выходе за рамки SLA из договора
Претензии маркетплейса Штрафы и предупреждения от WB/Ozon за ошибки оператора При любом инциденте — разбор причин немедленно

OTIF — стандартный KPI для фулфилмент-доставки в e-commerce. Если фулфилмент-оператор использует другую терминологию, уточните, что именно он считает «выполнением в срок». Разные операторы считают этот показатель по-разному: одни учитывают только складские операции, другие — весь цикл до маркетплейса.

При работе с фулфилментом для Wildberries срок сборки критичен: WB применяет автоматические санкции за просрочку FBS-отгрузок. Аналогично для фулфилмента для Ozon — там доля своевременных отгрузок напрямую влияет на индекс продавца.

Как читать еженедельный отчёт фулфилмент-сервиса?

Смотри не на абсолютные числа, а на динамику. Единичный сбой — норма для любого фулфилмент-оператора. Проблема начинается, когда один и тот же показатель ухудшается три недели подряд или резко растёт перед сезонным пиком при неизменном объёме ваших заказов.

Несколько правил, которые облегчают разбор отчётов:

  • Сравнивай с предыдущим периодом, а не с абстрактным идеалом. Учитывай контекст: был ли это пиковый период, сменился ли состав смены, изменилась ли структура заказов?
  • Проверяй объяснения, а не только цифры. Хороший фулфилмент-сервис приходит с отчётом и объяснением: «На этой неделе снизился OTIF из-за задержки маркировки партии X — вот что мы предприняли». Плохой просто присылает таблицу.
  • Следи за корреляцией метрик. Если расхождения остатков растут одновременно со снижением скорости сборки — скорее всего, WMS-система оператора не справляется с объёмом. Это не два разных сбоя, а один системный.

По нашему опыту работы со складами в четырёх городах — Москве, Санкт-Петербурге, Екатеринбурге и Новосибирске — критические сбои фулфилмента почти никогда не случаются внезапно. Им предшествуют две-три недели постепенного ухудшения показателей, которые продавец мог заметить, но пропустил, потому что не смотрел в отчёты.

Когда нужна внеплановая инвентаризация на складе фулфилмент-оператора?

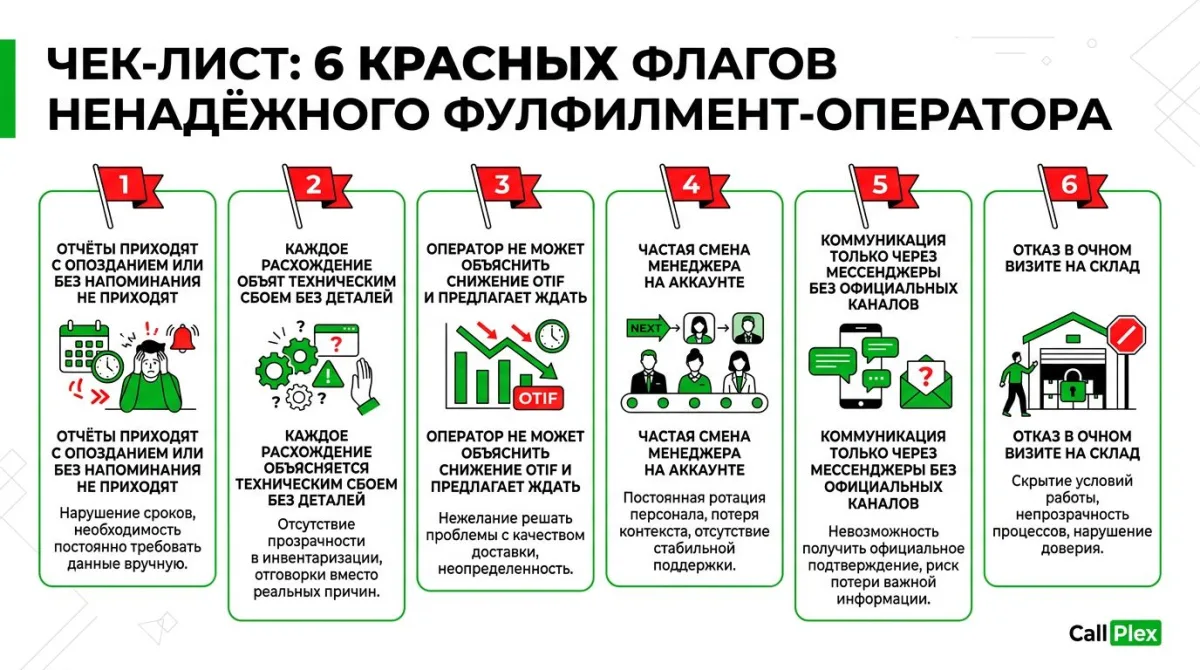

Шесть красных флагов ненадёжного фулфилмент-оператора — чек-лист проверки

Плановую инвентаризацию проводят раз в квартал или при смене ответственного сотрудника. Внеплановую — немедленно, если расхождение остатков в ЛК маркетплейса и в системе оператора не объясняется транзитом, или если покупатели фиксируют случаи пересорта. Расхождения накапливаются — восстановить хронологию потерь позднее почти невозможно.

Алгоритм инициирования внеплановой инвентаризации:

  1. Письменно запросите выгрузку остатков по вашим SKU с отметкой времени.
  2. Сравните с остатками в ЛК WB и Ozon, вычтя товар в пути и на возврате.
  3. При наличии расхождений направьте письменный запрос на инвентаризацию с указанием конкретных SKU.
  4. Зафиксируйте дату запроса — она критична для последующих претензий.

Большинство договоров с фулфилмент-операторами обязывают провести инвентаризацию по письменному запросу клиента. Если такого пункта нет — добавьте его при следующем перезаключении или через допсоглашение.

Красные флаги: признаки, что фулфилмент-оператор скрывает проблемы

Хороший фулфилмент-сервис сам сообщает о проблемах раньше, чем вы их обнаружили. Если оператор отвечает только на прямые вопросы, тянет с отчётами или объясняет все расхождения «техническими причинами» без конкретики — это не единичные сбои, а системная проблема управления.

Конкретные признаки, которые стоит отслеживать:

  • 📋 Отчёты приходят позже согласованного срока или вовсе не приходят без напоминания
  • 📦 Каждое расхождение объясняется «техническим сбоем» без деталей и сроков устранения
  • 📉 Оператор не может объяснить снижение OTIF и предлагает «просто подождать»
  • 🔄 Частая смена менеджера на вашем аккаунте — признак высокой текучести кадров
  • 📱 Коммуникация ведётся только через мессенджеры, а не официальные каналы — договорённости сложно доказать
  • 🏭 Отказ в очном визите на склад под разными предлогами

Отдельный сигнал — ситуация, когда фулфилмент маркетплейс показывает одни данные по остаткам, а оператор настаивает на других без фото или акта. Хороший оператор в спорных ситуациях всегда делает фотофиксацию и прикладывает её к отчёту.

Лучший фулфилмент для маркетплейса — тот, что ведёт вас как партнёра: информирует, предупреждает, документирует. Фулфилмент под ключ предполагает именно такую прозрачность на каждом этапе — от приёмки до доставки фулфилмент-оператором на склад маркетплейса.

Как оформить претензию к фулфилмент-оператору и добиться компенсации?

Претензия работает, только если она зафиксирована письменно: в личном кабинете сервиса, по email или через официальный канал из договора. Устные договорённости при спорах о недостачах или повреждениях не имеют юридической силы. Сохраняйте все фотографии, акты приёмки и переписку — это основа доказательной базы.

Структура письменной претензии к фулфилмент-оператору:

  • Факт нарушения: что произошло, когда, по каким SKU
  • Доказательства: скриншот ЛК маркетплейса, акт приёмки, фото, дата и время
  • Ссылка на договор: какой именно пункт нарушен
  • Требование: компенсация по стоимости товара или устранение в указанный срок
  • Срок ответа: как правило, прописан в договоре — проверяйте конкретный контракт

Заранее прописывайте в договоре с фулфилментом, как оценивается стоимость утраченного товара: по закупочной цене, по цене реализации или по иной методике. Это определит размер компенсации в случае спора.

Если претензия не решается на уровне менеджера — эскалируйте письменно до руководителя операций. Большинство споров с хорошим фулфилментом решаются на этом этапе без привлечения юристов.

FAQ: вопросы о контроле фулфилмент-оператора

Что такое OTIF и зачем он нужен для фулфилмента?

OTIF (On Time In Full) — доля заказов, выполненных вовремя и в полном объёме. Для фулфилмент-сервиса это главный KPI: он показывает, насколько точно оператор выполняет обязательства перед маркетплейсом и покупателем. Если оператор не считает OTIF, попросите объяснить, чем он заменяет этот показатель.

Как часто нужно сверять остатки у фулфилмент-оператора?

Минимум раз в неделю — особенно при большом ассортименте или высокой оборачиваемости. Сверяйте данные оператора с остатками в ЛК Wildberries и Ozon, вычтя товар в транзите и на возврате. Любые необъяснимые расхождения требуют письменного запроса.

Можно ли сменить фулфилмент-оператора, если он систематически нарушает SLA?

Да. Систематическое нарушение SLA — основание для расторжения договора, если это прописано в контракте. Перед уходом убедитесь, что нарушения зафиксированы письменно: без документов переход обернётся спором о компенсации. Подробно о переходе без просадки позиций — в статье «Смена фулфилмент-оператора без просадки позиций».

Чем хороший фулфилмент-сервис отличается от плохого в ежедневной работе?

Хороший фулфилмент-сервис проактивен: сообщает о проблемах до того, как вы их обнаружили, присылает отчёты без напоминаний, предлагает решение вместе с описанием сбоя. Плохой — реактивен: отвечает только на прямые вопросы и объясняет ошибки внешними обстоятельствами. Это различие видно уже в первый месяц.

Что делать, если фулфилмент-оператор потерял товар?

Сначала убедитесь, что товар не находится в транзите или на возврате. Затем — письменная претензия с доказательствами: акт приёмки, выгрузка остатков, фото. Большинство договоров с фулфилментами предусматривают компенсацию по закупочной стоимости. При отказе оператора — эскалация в руководство, при необходимости — юридический путь.

Итог: фулфилмент требует управления, а не только выбора

Управление фулфилментом — системная работа, которая не заканчивается подписанием договора. Четыре базовых метрики, еженедельные отчёты и готовность к внеплановой инвентаризации позволяют обнаружить проблему на ранней стадии, когда её ещё можно исправить без потерь для бизнеса.

Фулфилмент полного цикла — приёмка, хранение, упаковка и доставка фулфилмент-оператором на склад маркетплейса — предполагает полное доверие подрядчику. Это оправданно только при условии, что у вас есть инструменты контроля: метрики, регулярные отчёты и чёткий SLA в договоре. Без этого даже проверенный фулфилмент со временем работает в интересах оператора, а не вашего магазина.

Подробнее о ключевых метриках выбора оператора — в статье «5 метрик SLA, которые важнее прайса». Актуальные условия и тарифы на фулфилмент-услуги с разбивкой по городам — в разделе тарифов.

Была ли статья полезной?

Ваш отзыв поможет нам создавать более качественный контент

Похожие статьи

Другие материалы, которые могут вас заинтересовать

Готовы начать работу с CallPlex?

Свяжитесь с нашими экспертами и получите персональную консультацию по фулфилмент-решениям
